На
этом этапе необходимо развить основные цели ИС (см.
п. 1.2.) в детальное дерево целей. Также необходимо детализировать и свести
критерии оценки эффективности в согласованную систему показателей.
На
данном этапе проводится уточнение предварительных планов эксплуатации ИС на 1-2
года вперед. Наверное, целесообразно разработать несколько вариантов:
-
наиболее
ожидаемый вариант плана;
-
план того, что
должно быть выполнено по минимуму;
-
более расширенный
план.
Основным
критерием выбора мероприятий по сбору, анализу и распространению информации
является отношение важность/затраты.
К
концу каждого этапа должны быть достигнуты совершенно определенные результаты,
явно эффективные с точки зрения целей и критериев эффективности всей ИС.
Пользователи
ИС должны периодически получать что-то новое и полезное для них при
своевременном и качественном предоставлении всей прежней информации.
На
данном этапе проводится разработка детального плана на первый период эксплуатации
(обычно 6 месяцев).
Пример
неоптимизированного плана по сбору и обновлению трех видов информации приведен
на Рис. 4.1

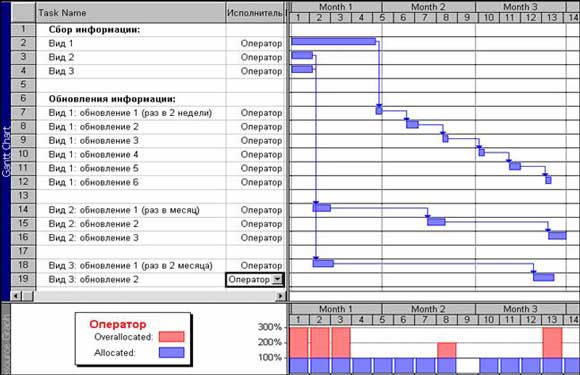

Рис.
4.1 Пример неоптимизированного плана по сбору и обновлению информации
где:
“Month” - месяц, цифры с “1” по “14” – недели с начала проекта
На
данном этапе проводится уточнение ресурсов, требуемых на первый период и, менее
подробно, на 1-2 года вперед.
На
данном этапе проводится оптимизация плана с учетом возможных рисков и потенциальных
возможностей, более равномерного расходования ресурсов. Желательно обеспечить
равномерную загрузку персонала на эксплуатацию ИС, более рациональное
расходование других ресурсов, максимизировать качество и количество
обрабатываемой ИС информации.
В
нижней части примера неоптимизированного плана (Рис. 4.1.) приведена загрузка
персонала. На рисунке виден ряд диспропорций:
1.
Перегрузка
(загрузка на 200 или 300% вместо нормальной в 100%) для недель 1-3, 8 и 13;
2.
Отсутствие
загрузки для недели 9;
3.
Также можно
отметить, что расчет загрузки ведется по неделям, хотя каждая конкретная работа
может занимать всего несколько дней.
Оптимизированный
план с равномерной загрузкой персонала рассмотрен на
Рис. 4.2:

Рис.

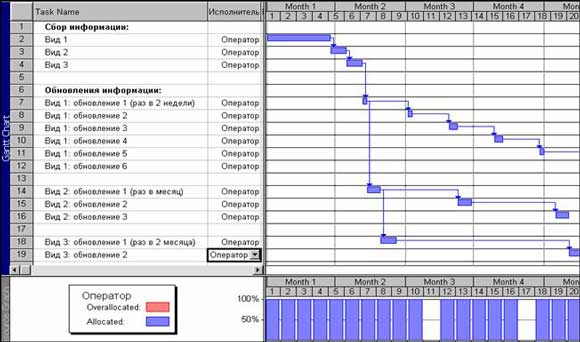

4.2 Пример оптимизированного плана по сбору и обновлению информации
Целесообразно
планировать штат сотрудников, достаточный для обновления информации, а для
рутинной работы по единовременному вводу информации использовать временных
сотрудников.
4.6. Организация работ по эксплуатации
ИС
На
данном этапе проводятся следующие работы:
-
Выделение
ресурсов, необходимых для эксплуатации;
-
Обучение
персонала.
При
переходе от разработки к эксплуатации должна быть проведена смена стилей
менеджмента – при эксплуатации главное не творческие успехи, хотя бы
прогнозируемые, а ежедневная пунктуальная работа.
|
